Ştiri

Durata de producție a soft Cooler explicată

2026-09-04 0 Lasă-mi un mesaj
„Producția este de 30 până la 45 de zile” este răspunsul pe care îl primesc majoritatea cumpărătorilor și este adevărat, dar descrie doar mijlocul cronologiei. Realitatea de la comandă la depozit include eșantionarea, rundele de revizuire, intrarea materialelor, inspecția, transportul maritim și vămuirea, iar întârzierile care distrug datele de lansare aproape niciodată nu apar pe linia de producție. Se întâmplă înaintea ei, în aprobări și materiale. Acest ghid descompune întreaga linie temporală în componentele sale reale, arată unde este de fapt pierdut timpul și explică cum să comprimați un program fără a pretinde că fizica nu se aplică. Sealock (YiFuLong Outdoor Gear Co., Ltd.) citează 7-15 zile de eșantionare și 30-45 de zile de producție, iar acest lucru explică ce se află în jurul acestor numere.


Ce ar trebui să însemne „Timpul de livrare”.

Definiți-l corect sau veți planifica contra unui număr greșit. În sens strict, ;lead time se referă la durata totală de la aprobarea comenzii de cumpărare până la părăsirea articolelor de îmbrăcăminte finite de la poarta fabricii. Dar numărul de care are nevoie de fapt o marcă este mai larg: ;timpul total scurs de la plasarea unei comenzi de producție până la primirea produselor finite gata de vânzare, cuprinzând ;prelevarea de probe, montarea și aprobarea finală; aprovizionarea țesăturilor și ornamentelor și intrarea în fabrică; tăiere în vrac, cusut și finisare; controlul calității și ambalarea; marfă, vămuire și inbound către depozit.

Termenul de livrare din fabrică și timpul de livrare sunt numere diferite. Planificați pe al doilea.

Constatarea care ar trebui să schimbe modul în care vă planificați

Acesta este cel mai util lucru din cercetare și contrazice în ce punct se concentrează majoritatea cumpărătorilor: ;majoritatea mărcilor pierd timp înainte de a începe cusutul — disponibilitatea materialului și aprobările sunt obstacolul obișnuit, iar întârzierile de țesătură sunt cel mai greu de recuperat, deoarece nimic în aval nu poate începe fără un metru pe masa de tăiere. O aprobare cu întârziere a culorii sau o țesătură epuizată de la început se înregistrează în fiecare etapă ulterioară.

Un producător o cuantifică: aprovizionarea și vopsirea țesăturilor reprezintă 45% până la 55% din întârzierile la primele comenzi. Aproximativ jumătate din riscul de întârziere la o primă comandă se află într-o etapă pe care majoritatea cumpărătorilor o consideră administrativă.

Concluzia urmează direct: ;modul sigur de a proteja o dată de lansare este să blocați materialul și aprobările devreme, nu să comprimați producția mai târziu. Urmărirea fabricii în săptămâna a șasea nu recuperează timpul pierdut în săptămâna întâi.

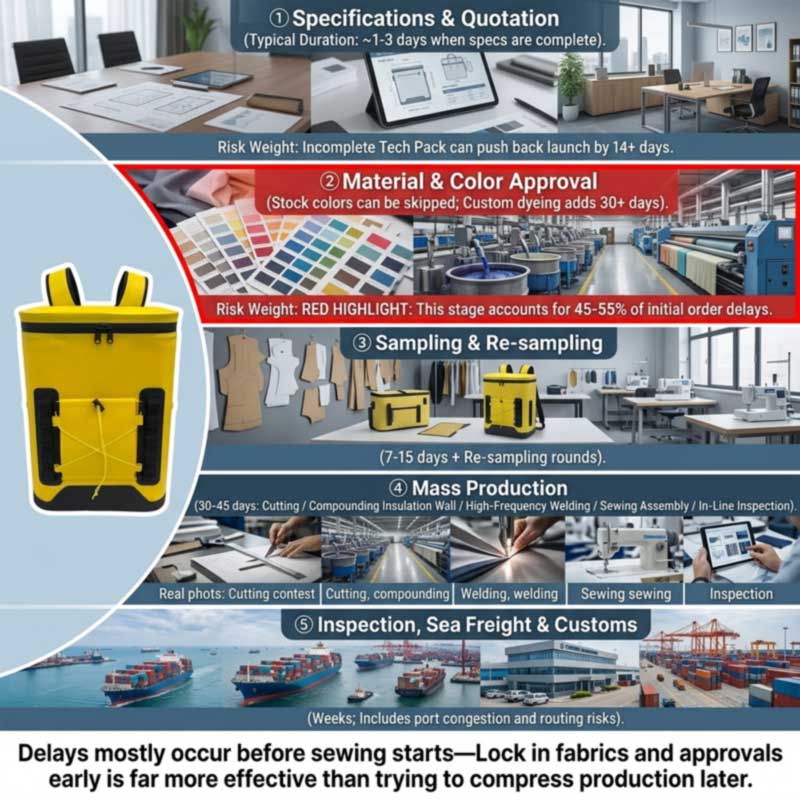

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Etapă cu Etapă

1. Specificație și cotație

Rapid atunci când brief este complet: benchmark-urile pun ;tech-pack review și cotație la aproximativ 1-3 zile când specificațiile sunt complete. Încet atunci când nu este — ;pachetele tehnice incomplete sunt o cauză principală a frecării, adăugând adesea 14 sau mai multe zile la data de începere a unui proiect, deoarece o fabrică nu poate cita cu precizie sau tăia material fără măsurători precise, specificații de cusătură și o listă de materiale.

Pentru un răcitor, „complet” înseamnă denumirea: materialul carcasei și denierul, tipul de izolație și grosimea peretelui, materialul căptușelii și conformitatea pieței, tipul de închidere și nivelul de etanșare, capacitatea și dimensiunile interne cu toleranțe, hardware, ham, metoda de branding și ambalaj.

2. Materiale și aprobarea culorilor — adevăratul blocaj

Criteriile de referință sugerează ;3-7 zile pentru selecția țesăturilor și a mostrelor în unele programe, dar culorile personalizate, vopsirea sau materialele speciale pot dura mai mult - iar „mai mult” poate fi substanțial: ;dacă o marcă solicită țesături vopsite la comandă sau ornamente specializate, termenul se poate prelungi cu 30 de zile sau mai mult.

Un răcitor moale are mai multe fluxuri de materiale decât o îmbrăcăminte: material de înveliș, spumă cu celule închise, folie de căptușeală alimentară, fermoare etanșe sau impermeabile, catarame, chingi și etichete. Fiecare are propriul timp de intrare, iar cel mai lent stabilește data de începere. Feroneria și ornamentele merită o atenție deosebită, deoarece sunt mici, ieftine și uitate în mod obișnuit - totuși, chiar și atunci când materialul și forța de muncă sunt gata, o componentă funcțională sau de marcă lipsă poate împiedica începerea producției.

3. Eșantionare și revizuiri

Sealock oferă 7-15 zile pentru mostre, mai mult pentru dezvoltarea de la sol, unde modelele și sculele de sudură trebuie mai întâi concepute. Variabila nu este realizarea; este numărul de runde – iar rundele sunt determinate de calitatea scurtă și viteza de feedback. ;Întârzierile în feedback-ul de la cumpărători sau specificațiile neclare extind termenul de aprobare a eșantioanelor, iar o disciplină recomandată este ;o regulă de 48 de ore pentru revizuirile eșantioanelor pentru a se asigura că nu se pierde impulsul.

4. Producție în vrac - 30 până la 45 de zile

Ce se întâmplă de fapt în interiorul acelei ferestre, pentru un răcitor sudat: tăierea carcasei, spumă și căptușeală; laminarea peretelui izolat; sudare de înaltă frecvență a corpului, bazei și închiderii; coaserea hamului, a buzunarelor, a curelei și a garniturii; asamblare și feronerie; inspecție în linie pe tot parcursul; finisare si ambalare.

Demn de remarcat pentru programare: trec multe construcții mai cooldouă linii de producție diferite— linia de sudare de înaltă frecvență și linia de cusut. La Sealock, acestea se află în camere separate, la același etaj, iar construcția cusută este o capacitate internă de bază, mai degrabă decât o etapă externalizată. O construcție care le folosește pe ambele este un traseu intern puțin mai lung decât un produs numai sudat sau cusut, ceea ce este unul dintre motivele pentru care complexitatea afectează fereastra de producție. Secvența completă este înCum sunt fabricate rucsacuri moi.

5. Inspecție

Rezervați-l la aproximativ 80% de finalizare, astfel încât să aveți timp să reluați. Pe o răcitoare, acordați timp special pentru testarea apei și amintiți-vă că plata soldului este în mod normal legată de o inspecție trecută. VedeaInspecția calității răcitorului moale înainte de expediere.

6. Marfă și vămuire

Cumpărătorii de scenă omit cel mai adesea în totalitate. Tranzitul oceanic plus autorizarea destinației adaugă săptămâni și este expus la perturbări în afara controlului oricui: ;congestionarea porturilor, întreruperile rutei, evenimentele vamale sau geopolitice pot extinde aceste ferestre și mai mult, așa că un tampon de livrare este esențial. Condițiile recente de rutare ilustrează amploarea – un producător observă că transportatorii redirecționează în jurul Capului Bunei Speranțe creând o întârziere automată de 10 până la 14 zile pentru transporturile către Europa. Racitoarele sunt, de asemenea, voluminoase și încărcate după volum, ceea ce contează pentru costuri mai mari decât timp; vedeaProducător de rucsac frigorific cu ridicata: prețuri în vrac și condiții FOB.

Cauzele comune ale întârzierii

Cauza Impact tipic Prevenirea
Pachet tehnic incomplet Peste 14 zile adăugate înainte de începere Specificați materialele, dimensiunile, toleranțele, închiderea și conformitatea din față
Culoare personalizată / material personalizat 30+ zile; ~ jumătate din riscul de întârziere de ordinul întâi se află aici Utilizați culorile stoc pentru o primă comandă sau începeți imediat scufundările de laborator
Feedback lent al cumpărătorului Extinde fiecare rundă de eșantionare Unic factor de decizie; Regula de răspuns în 48 de ore
Modificări de proiectare la mijlocul procesului De la zile la săptămâni; poate invalida țesătura vopsită Blocați designul și baza materialului devreme; tratați modificările ca elemente noi
Lipsesc ornamente sau feronerie Blochează complet încărcarea liniei Comandați trimuri devreme; confirmați datele de intrare înainte de încărcarea liniei
Sărbători naționale Săptămâni — Festivalul de primăvară este o întrerupere de mai multe săptămâni Comanda înainte de încetinire; vezi ghidul Chinei
Inspecție/relucrare eșuată De la zile la săptămâni Definiții clare ale defectelor și eșantion de aur agreat înainte de producție
Marfă și vamă Săptămâni, variabile Construiți un buffer; nu planificați tranzitul minim

Două dintre acestea merită accentuate. Modificările de la jumătatea procesului sunt costisitoare în timp, precum și bani: ;reformarea culorilor, retricotarea panourilor sau reproiectarea după ce materialul este deja vopsit adaugă zile sau săptămâni — blocați elementele cheie de design și bazele țesăturii devreme și tratați modificările majore ca pe coduri de articole noi cu propriile așteptări de timp. Și sărbătorile nu sunt o notă de subsol: sărbătorile naționale în țările de producție necesită fie o comandă avansată, fie un timp tampon suplimentar încorporat. Pentru gențile frigorifice, a căror fereastră de comandă se află în perioada Festivalului de primăvară, aceasta este o constrângere de planificare de primă comandă - consultațiProducător de răcitoare moale din China: Ghid complet OEM.

Cum să comprimați de fapt o cronologie

Pârghii care funcționează, aproximativ în ordinea eficienței:

  1. Alegeți materialele stoc și culorile stoc.Acest lucru elimină cea mai mare sursă de întârziere la prima comandă - fără ciclu de scufundare de laborator, fără așteptare a lotului de colorant.
  2. Trimiteți o specificație completă.Un brief pregătit pentru producție transformă o buclă de descoperire de 14 zile într-o cotație de 1-3 zile.
  3. Aprobați în prealabil materialele de bază pentru programe repetate.Sfatul standard este: aprobarea prealabilă a țesăturilor de bază pentru a sări peste scufundări repetate de laborator - o a doua comandă pe un material aprobat este semnificativ mai rapidă decât prima.
  4. Consolidați feedback-ul și decideți rapid.Un factor de decizie, un răspuns consolidat, un angajament fix de redresare. ;Consolidarea iterațiilor eșantioanelor prin furnizarea de specificații clare și complete este o pârghie documentată.
  5. Începeți de la o platformă existentă.Branding și modificări ale specificațiilor pe o construcție sudata dovedită, săriți în întregime inginerie de model și dezvoltare de scule de sudură.
  6. Comandați în extrasezon.Încărcarea fabricii este o adevărată constrângere; aceeași comandă plasată într-o fereastră mai liniștită programează mai devreme.
  7. Transport aerian, doar în caz de urgență.Încadrarea sinceră: transportul aerian poate recupera două până la patru săptămâni la sfârșit, dar cu de câteva ori costul maritim, așa că funcționează mai degrabă ca o pârghie de urgență decât ca un plan.
Ceea ce nu poate fi comprimat.Sudarea, laminarea peretelui și întărirea necesită timpul necesar; grăbirea lor produce defectele care eșuează inspecția și costă mai mult timp decât au economisit. Testarea apei necesită durată pentru a dezvălui infiltrații lente. Transportul maritim este stabilit de geografie. Un furnizor care acceptă orice termen limită fără a discuta despre materiale, aprobarea culorilor și încărcarea fabricii nu planifică - iar un program convenit cu optimism este calea cea mai comună către un sezon ratat.


Planificarea inversă: un program lucrat

Lucrați de la data la raft, nu de la comanda de cumpărare. Scădeți, în această ordine:

Întoarceți-vă de la data de la raft Permite
Recepție depozit, QC și listare De la zile la o săptămână
Livrare pe uscat din port Zile
Vămuire Zile, variabile
Tranzit oceanic Săptămâni, în funcție de rută — adăugați tampon
Inspecție înainte de expediere și orice reluare Până la o săptămână
Producție în vrac 30-45 de zile
Material de intrare (cel mai lung articol de plumb) De la zile la săptămâni; 30+ dacă este vopsit la comandă
Runde de prelevare și aprobare 7-15 zile plus revizii
Caietul de sarcini și oferta 1-3 zile dacă este complet
Tampon de vacanță Săptămâni dacă programul depășește Festivalul de primăvară

Pentru o gamă mai rece de vară, această aritmetică aterizează de obicei data angajamentului în toamnă sau la începutul iernii. Un brand care începe în primăvară pentru o lansare în iunie și-a pierdut deja sezonul - iar răcitoarele sunt sezoniere, așa că mărfurile care ajung târziu așteaptă un an și nu o lună. Consecințele comerciale sunt acoperiteCum să-ți pornești propria marcă de rucsac cooler.

Nu uitați de reordonare.Dacă prima execuție se epuizează, înlocuirea durează aceleași 30-45 de zile plus transportul - așa că o epuizare la mijlocul sezonului înseamnă că reaprovizionarea sosește după sezon, cu excepția cazului în care recomanda a fost planificată în programul inițial. Decideți punctul de declanșare al reordonării înainte de aterizarea primei expedieri.


Timp de livrare Sealock

Citat Rapid cu o specificație completă
Prelevarea de probe 7-15 zile; mai mult timp pentru dezvoltarea de la sol, în timp ce modelele și sculele de sudură sunt proiectate
Productie 30-45 de zile după confirmarea probei și a depozitului
Termeni MOQ 300 buc per design; FOB Guangdong
Capacitate Linii interne de sudură de înaltă frecvență și linii de cusut — camere separate, același etaj; multe versiuni folosesc ambele
Calitate IQC / IPQC / OQC, eșantionare AQL, semnare a probei de aur, testare în lot cu imersie completă în apă; SGS sau QIMA sunt binevenite
Origine China sau Vietnam pe aceleași specificații
Certificari ISO9001, BSCI, SMETA P4, GRS, HIGG, SCANARE

Platforme care scurtează un prim program — construcții sudate existente în culori stoc, deci fără dezvoltare de model și fără lot de vopsea:

Imagine Model De ce scurtează programul Legătură
28L airtight-zipper insulated backpack cooler SL-I274 Răcitor de rucsac etanș cu fermoar de 28 l (SL-I274) Construcție sigilată dovedită de 48 de ore, patru culori stoc Vedere
Insulated soft cooler backpack with molded lid SL-E050B Rucsac frigorific izolat, capac turnat (SL-E050B) Două dimensiuni deja dezvoltate — extinderea gamei fără scule noi Vedere
Roll-top leakproof soft cooler SL-I288 Răcitor moale și rezistent la scurgeri (SL-I288) Culori existente bronz/gri; distinctiv fără un lot personalizat de vopsea Vedere
Insulated leakproof cooler backpack SL-I075A Rucsac termoizolant rezistent la scurgeri (SL-I075A) Platformă de valoare în trei culori stoc Vedere

Întrebări frecvente: Soft Cooler Lead Times

Î: Cât durează producția de cooler moale?

R: Producția în vrac este de obicei la 30-45 de zile după confirmarea probei și a depozitului, cu probe la 7-15 zile înainte. Dar de la comandă la depozit este mai lung - adăugați specificații și cotație, intrare de materiale, revizuiri de mostre, inspecție, transport maritim și vămuire. Două până la trei luni de la aprobare este o cifră de planificare realistă.

Î: De unde vin de fapt întârzierile?

R: Mai ales înainte de începerea producției. Disponibilitatea materialului și aprobările reprezintă blocajul obișnuit, iar întârzierile țesăturilor sunt cel mai greu de recuperat, deoarece nimic din aval nu poate începe fără material pe masa de tăiere - un producător atribuie 45-55% din întârzierile de primă comandă aprovizionării și vopsirii țesăturilor. Aprobarea târzie a culorilor trece în cascadă prin fiecare etapă ulterioară.

Î: Cât de mult adaugă o culoare personalizată?

R: Potențial 30 de zile sau mai mult, deoarece vopsirea personalizată aduce propriul ciclu de aprobare pentru scufundarea în laborator și timpul de livrare al lotului de vopsire. Pentru o primă comandă sub presiunea timpului, alegerea unei culori stoc este cel mai eficient mod de a proteja programul.

Î: Pot accelera producția dacă întârzii?

R: Numai în limite. Transportul aerian poate recupera două până la patru săptămâni la sfârșit, cu un cost de câteva ori mai mare decât cel maritim, ceea ce îl face mai degrabă o pârghie de urgență decât un plan. Sudarea, laminarea peretelui și testarea apei necesită timpul necesar, iar grăbirea lor produce defecte care nu eșuează inspecția și costă mai mult timp decât economisesc. Protejați data prin blocarea materialelor și a aprobărilor devreme, nu prin comprimarea producției mai târziu.

Î: Cât de departe ar trebui să comand o gamă de vară?

R: Lucrați înapoi de la data de la raft, prin recepție în depozit, livrare interioară, vamă, tranzit oceanic, inspecție, producție în 30-45 de zile, intrare de materiale, eșantionare și aprobări - apoi adăugați un tampon de vacanță dacă programul depășește Festivalul de primăvară. Pentru majoritatea gamelor de cooler de vară care pune angajamentul în toamnă sau la începutul iernii.

Î: Ce face cea mai mare diferență în timpul meu de livrare?

R: O specificație completă și o variantă de culori stoc. Un brief gata de producție transformă o buclă de descoperire de două săptămâni într-o cotație de una până la trei zile, iar o culoare stoc elimină lotul de colorant din calea critică. După aceea: feedback rapid și consolidat în timpul eșantionării și pornind de la o platformă existentă, mai degrabă decât de a dezvolta un nou model.

Planifică un program?Sealock (YiFuLong Outdoor Gear Co., Ltd.) produce răcitoare moi sudate și cusute în China și Vietnam, prevăzând 7-15 zile de eșantionare și 30-45 de zile de producție. Trimiteți-vă data la raft și echipa va lucra cu dvs. calendarul înapoi - și spune clar dacă nu se potrivește.

E-mail:info@sealock.com.hk |  Telefon: +86-13632981825  | Răsfoiți gama soft cooler

Valorile de referință și statisticile de întârziere citate aici reflectă sursele de producție de articole de îmbrăcăminte și bunuri neadecvate disponibile public de la jumătatea anului 2026 și variază în funcție de fabrică, produs, materiale și sezon. Timpul de transport se modifică în special în funcție de condițiile de rutare. Confirmați termenii și capacitatea curentă cu furnizorul înainte de a vă angaja pentru o dată de lansare.
